廣東龍門換流站極2高端變提前安裝就位

2020年09月06日08:29  來源:南方日報

原標題:龍門換流站極2高端變提前安裝就位

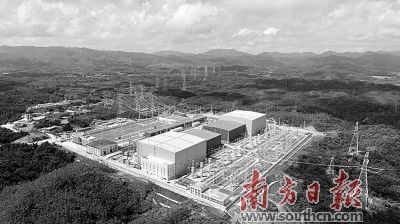

  南方電網廣東電網能源發展有限公司加快龍門換流站高端側施工安裝,為昆柳龍直流工程全面投運創造條件。圖為龍門換流站航拍。通訊員供圖

  9月4日,±800千伏龍門換流站極2高端變壓器完成就位,為西電東送昆柳龍直流工程全面建成投運拿下關鍵一役。

  昆柳龍直流工程起於雲南昆北換流站,線路全長1452千米,分別送電到廣西柳北換流站和廣東龍門換流站,主要依托烏東德電站等向廣東、廣西輸送水電清潔能源,其中向廣東送電500萬千瓦,年送電量200億千瓦時,相當於廣東一個中等地市年用電規模。

  龍門換流站坐落在惠州龍門縣,電流將在這裡完成轉換並分送到粵港澳大灣區主要城市。高端換流變是換流站重要的核心部件,極2換流變的安裝就位,為昆柳龍直流工程全面投產奠定了堅實基礎。

  高端換流變單台重約550噸,為快速、穩妥將其安裝就位,施工單位南方電網廣東能源發展有限公司研發了新型智能化頂推液壓系統,推移速度最快達到兩分鐘一米,提升了安裝效率和安全性。系統主要研發人員、廣東電網能源發展有限公司機具物資中心技術專責唐新民介紹,以前大型變壓器安裝就位,主要採用絞磨鋼絲繩牽引,由於離閥廳近、換流變超重,他們研究出液壓頂推的辦法。今年3月,低端變安裝中已經採用這種方法,“這次高端變安裝,我們又進行了改進”。實現了程序化遙控操作,推移速度也更快。(記者/劉倩 通訊員/沈甸)

(責編:劉淞菱、李語)
